Les chantiers

Notre réseau s’étend et développe une nouvelle énergie renouvelable : la géothermie

Le SMIREC alimente en chauffage et eau chaude sanitaire 68 000 équivalents logements, grâce à 100 km de réseau déployé à La Courneuve (gestion directe par le SMIREC) et sur les territoires Saint- Denis, Stains, Pierrefitte, L’Île-Saint-Denis, Aubervilliers (gestion en délégation de service public par Plaine Commune Energie).

Le SMIREC fournit de la chaleur produite à plus de 50% à partir d’énergies renouvelables ( biomasse et géothermie).

Chantier 2022-2024 : Construction d’une centrale géothermale à Saint-Denis

Le projet en image

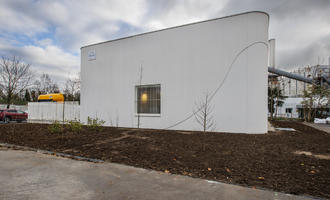

La centrale géothermale, crédits ORRSO

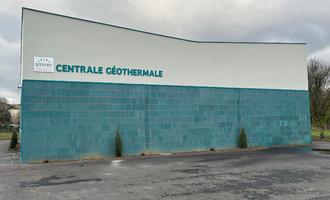

La centrale géothermale

Le planning du projet

Enquête publique

octobre - novembre 2022

Aménagement de la plate-forme de forage

1er et 2e trimestre 2023

Travaux de forage

3e trimestre 2023

Centrale géothermale et espaces extérieurs

octobre 2023 à octobre 2024

Les partenaires

Chantier 2023-2026 : Construction d’une centrale géothermale à Villetaneuse

Le projet en image

Le planning du projet

Enquête publique

mai - juin 2023

Aménagement de la plateforme de forage

fin 2023 - 1er trimestre 2024

Travaux de forage

avril - juillet 2024

Centrale géothermale et espaces extérieurs

octobre 2024 - octobre 2025

Les partenaires

Actualités

Centrale géothermale à Villetaneuse

Le premiers puits bientôt terminé !

17 avril 2024 - Près d'un mois après le démarrage du forage, le premier puits du doublet géothermique de Villetaneuse GLVT-1 est bientôt terminé.

Centrale géothermale à Villetaneuse

La météo du bruit en ligne

05 avril 2024 - Dans le cadre des travaux de forage, et conformément à leurs engagements, le SMIREC et la société SMP ont mis en place un dispositif de surveillance acoustique avec des capteurs de bruit à enregistrement continu.

Centrale géothermale à Villetaneuse

On fore à Villetaneuse !

27 mars 2024 - Les opérations de forage ont démarré vendredi 22 mars à 22h

Centrale géothermale à Villetaneuse

Mars 2024 : l'activité s'intensifie sur les sites de production, les travaux de réseaux se poursuivent

13 mars 2024 - Après l'installation du mur anti-bruit, les équipements de forage sont arrivés au début du mois sur le site du gymnase Jesse Owens.
